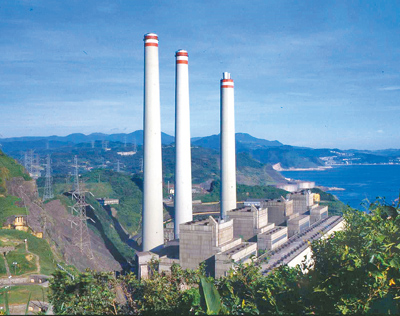

協和2燃油機 攸關480萬人用電

協和電廠更新改建環評2月通過後,目前正如火如荼進行工程規畫。第四座液化天然氣接收站(簡稱四接)今年則可望先進行防波堤等招標,電廠最晚得在2027年動工,才能趕上2032年完工發電。在此之前,協和3、4號老燃油機組須保留,避免北東電網480萬人斷電。
現在協和1、2號老燃油機組已停機,廠房預計年底前動工拆除,並配合基隆市政府土汙調查及整治計畫。由於一座新廠要蓋4到5年,台電預計最晚2027年新1號燃氣機組廠房一定要動工。
四接部分,因為北部有東北季風,僅有半年施工期,所以工程時間得更提早。台電預計今年進行防波堤、海事工廠招標,後續才有岸上儲氣槽、管線等興建。接收站與電廠,兩者都須趕在2032年完工。
至於新2號機,則要等新1號機蓋好,協和3、4號老燃油機組才能拆掉。在此之前,這兩台老燃油機組必須轉為緊急備用。
協和電廠之所以要保留兩台舊機,攸關北東電網供電。北部電網受陽明山、大漢溪天然地形區隔,分為「北東」及「北西」電網。台電表示,北東電網目前僅靠花蓮和平、基隆協和兩電廠共4台機組支撐。
如果不保留協和兩台舊機,那北東僅靠和平電廠,供需缺口達470萬瓩,若遇事故,將衝擊台北市、新北市、宜蘭縣和花蓮縣,共480萬人用電。
