20260328王玉樹、林良齊/台北報導

核三送再運轉計畫 最快明年底發電

核安會將邀會外專家專案審查 核二仍待與原廠簽合作備忘錄 確認檢查細項

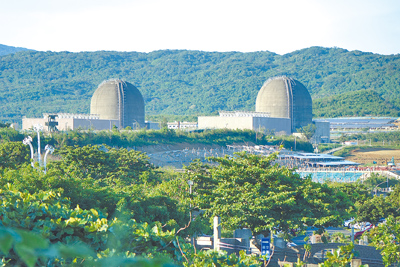

台電27日將核三廠再運轉計畫送至核安會,核能重啟正式開跑。圖為核三廠。(本報資料照片)

核能重啟正式開跑。台電27日將核三廠再運轉計畫送至核安會,開始再運轉籌備工作,另外自主安全檢查年初已展開,兩路並進,內部預計最快明年7月,可以把「再運轉」與「自我安檢」兩大執行成果報告送交核安會審查,通過即可發電。雖目標仍是2028年,但如果核安會可以半年內審完,不排除2027年底發電。

 至於於核二廠進度,台電預計年中可提交再運轉計畫書,可是自主安檢部分,因為反應爐內仍放滿用過核燃料棒,得等年底室外乾貯運轉執照拿到,才能逐步移出,進去反應爐內部檢測,而且核二也還沒跟原廠奇異公司簽合作備忘錄(MOU),確認檢查細項,所以實際把執行成果報告送審,會晚於核三。

 核三再運轉計畫包括五大部分,分別為機組現況與計畫排程、人力配置及訓練、設施再運轉工項及定期維護、運轉期間規範之規畫、品質查證及稽查計畫。台電強調,再運轉計畫是針對重啟所需整備作業,機組仍要進行自主安全檢查,兩項成果報告都須提交核安會審查,獲通過同意換發運轉執照後,才具備發電資格。

 由於台電1月與核三廠原設計廠家美國西屋簽署MOU,依照自主安檢規畫時間1年半到2年來說,也就是明年6月底就可做完,順利7月就可以把執行成果送交核安會審查,慢則要到年底。內部分析,現在無法確定的就是核安會審查時間,如果半年內完成,那不排除2027年底的運轉發電機會,如果沒辦法半年內,或者是台電自我安檢時間拖長,就一定得照原預估到2028年。

 核三燃料棒採購方面,台電副總許永輝說明,因為國際訂單踴躍,所以有跟西屋密切接觸,掌握它們每個月交期變化,未來核三廠若有資格再運轉,就會根據它們交期去下單。至於賴清德總統所提核電重啟三原則,經濟部次長賴建信說,核安無虞就是遵照核安會規範,核廢有解就是部長龔明鑫有提放乾式貯存場,但仍須最終處置場。社會共識則等確保核安後,台電依法來辦理。

核安會指出,將先進行程序審查,確認台電公司送審文件完整性符合申請要件後,再進行實質技術審查作業,並邀請會外學者專家與核安會同仁組成專案審查團隊,依法規及參考國際作法,進行嚴格審查,確認台電公司已就再運轉計畫各項作業提出妥善規畫,並能符合品保要求,才會核定同意該計畫。

 再運轉計畫執行期間,核安會亦會執行現場實地查證,確認台電公司依計畫落實執行。在台電公司依再運轉計畫完成相關作業後,將執行結果報告提送核安會審查。
