20250611馮惠宜、潘虹恩/台中報導

中市促以氣換煤 准中火燃氣試車

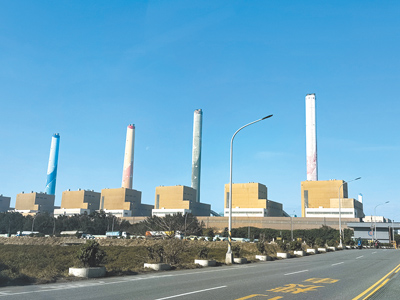

台中火力發電廠。(本報資料照片)

 台中市環保局10日依法核准台中火力發電廠1號燃氣機組試車許可,環保局長陳宏益強調「沒有卡中火」,也強烈要求中火落實生煤減量,推動「以氣換煤」政策方向,期望中火燃氣機組能如期如質完工,並在安全無虞情況下完成機組試車作業。台電表示,依程序核可後展開試車作業。

 台電執行無煤中火計畫,規畫1號燃氣機組今年上線,近來因核電退場,中南部民眾質疑台電「偷燒煤火力全開」、「用肺發電」,要求加速「以氣換煤」;但民進黨市議員質疑台中市政府卡中火,直指中火1號燃氣機組試車申請公文已4度被退件。

 市議員張家銨指出,中火1號燃氣機組原訂6月9日試車,台電4月21日第5次送件,但公文至今仍躺在陳宏益桌上。

 陳宏益說,樂見台電增設燃氣發電機組,這是全國最大發電機組,規模1300MW,遠高於目前燃煤機組的550MW,許多細節須逐一審視、請教專家學者。

 台電表示,台中市連續6年名列全國用電之冠,中市府卡關新燃氣機組15個月期間,由其他電廠扛下發電責任;中市2028年用電上看400億度,若無配套提前無煤,預估200億度電力缺口要由外縣市電廠支援。

 陳宏益解釋,市府一直緊盯中火燃氣機組工程進度,依《空汙法》核准試車後,台電須於100日完成上線試車,否則需再申請展延,「絕對沒有卡中火」。
