20260726劉宇捷/台北報導

防空武器拉警報 關鍵零組件無庫存

美方延期交貨 我國連一枚魚雷都無法拼裝

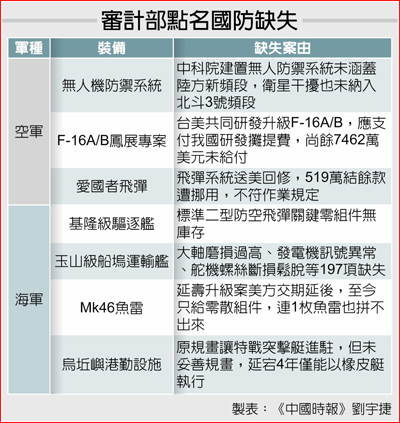

審計部點名國防缺失

 審計部近日公布114年國防部主管機關預算審核報告,洋洋灑灑列出14大項重大缺失,包括配置於我主力基隆級(紀德級)驅逐艦的標二防空飛彈,關鍵零組件無庫存、空軍籌獲之無人機防禦系統,竟缺少陸用新頻段,以及Mk46魚雷延壽升級案美方延期且提供零件零散,甚至讓我方連一枚魚雷都無法拼裝等。

 報告指出,空軍委託中科院建置的無人機防禦系統,儘管雷達偵測計1238架次、干擾276架次,但沒有一次循跡找到操作人或捕獲無人機以檢視拍攝內容,且侵擾通報追蹤機制未盡完善;且能力尚有不足,未能涵蓋大陸自2023年起推出5.1GHz頻段的機型,干擾衛星範圍亦有部分未納入,特別是大陸北斗3號部分頻段。

 而台美合作研發之F-16「鳳展」性能提升案,由於我方參與研發,他國若有相關採購美方應給予我國研發攤提費,至今已獲得2億4523萬餘美元,不過仍有7462萬餘待向美方確認他國採購案內研發程度辦理退款。此外,愛國者防空飛彈回美送修案尚有結餘款,然空軍延長標案年限並挪用辦理零件採購與新增工項,不符規定、意旨未合。

 在海軍部分,審計部點出,基隆級艦所用之標準二型防空飛彈系統,部分有關目標偵測及電力供應等關鍵零組件已無庫存,且故障件遲未完成修復作業;而國造玉山級艦截至今年3月底止,仍有多達197項缺失,建造商亦在保固期內尚未完成缺失改善,這些部件包括大軸磨損間隙異常加大、發電機訊號異常、機庫門液壓缸滲漏、舵機基座螺絲斷損鬆脫等。

 另外,海軍擬向美採購Mk46魚雷延壽套件包,並準備升級至Mk54,然美方交付延後多年且交運之部件皆為零散料件,非以完整延壽包為單位,目前料件甚至讓我方連一枚魚雷都無法拼裝。而烏坵嶼海軍原計畫進駐特戰突擊艇,然因規畫不周全、無足夠空間增設相關港勤設施,致調整運用計畫回左營,烏坵嶼仍僅能以突擊橡皮艇執行任務。
